正解: ウ
解説:

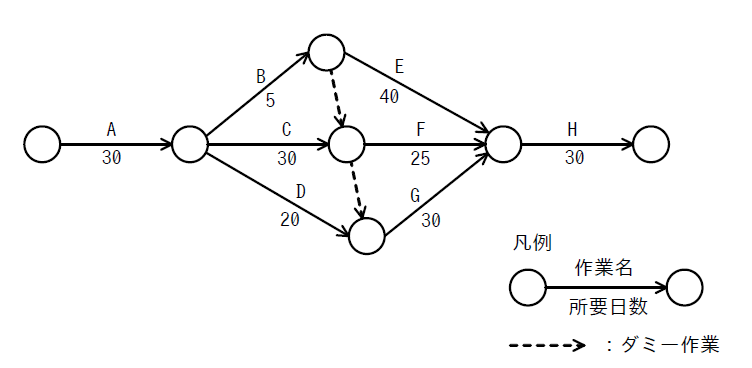

アローダイアグラムの各節点に以下のように番号を振って解説します。
「完了までに最少で何日かかるか」は,最も時間のかかる経路(クリティカルパス)の所要日数を求める問題です。すべての作業を終えないと完了できないため,一番長い経路がプロジェクト全体の所要日数を決めます。
ダミー作業(点線の矢印)は所要日数 0 ですが,「先行関係がある」ことを示します。
本問では,節点③→節点④のダミーにより「作業F は作業B 完了後でないと開始できない」,節点④→節点⑤のダミーにより「作業G は作業C(および B)完了後でないと開始できない」という制約が加わります。

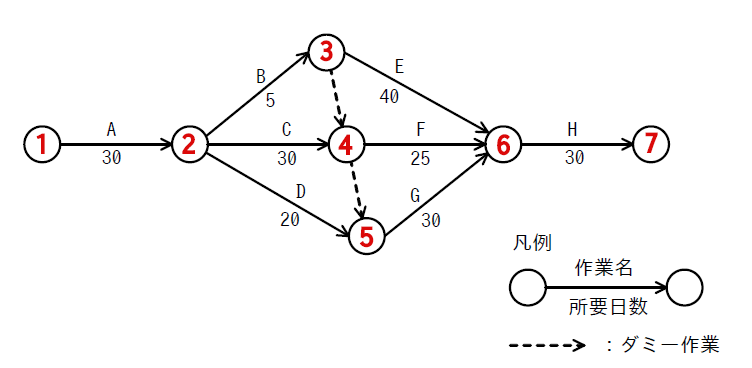

各節点への最早到達日数を順に計算します。
- 節点②:A=30日
- 節点③:30+B(5)=35日
- 節点④:C経由 30+30=60,③からのダミー経由 35。大きい方の60日
- 節点⑤:D経由 30+20=50,④からのダミー経由 60。大きい方の60日
- 節点⑥:E経由 35+40=75,F経由 60+25=85,G経由 60+30=90。最大の90日
- 完了(節点⑦):90+H(30)=120日
よって120日(ウ)が正解です。クリティカルパスは A → C → ダミー → G → H の経路です。
ダミー作業を見落として「A→D→G→H=110日」や「A→B→E→H=105日」を最長と誤認しないよう,ダミーの先行制約を必ず計算に反映させましょう。
