正解: エ
解説:
PERT(Program Evaluation and Review Technique)は,プロジェクトの各作業を矢線で結んだネットワーク図により,最短所要日数(クリティカルパス)を求める手法です。
クリティカルパスとは,開始から終了までのすべての経路のうち,最も日数がかかる経路です。この経路上の作業が1日でも遅れると,プロジェクト全体が遅延します。

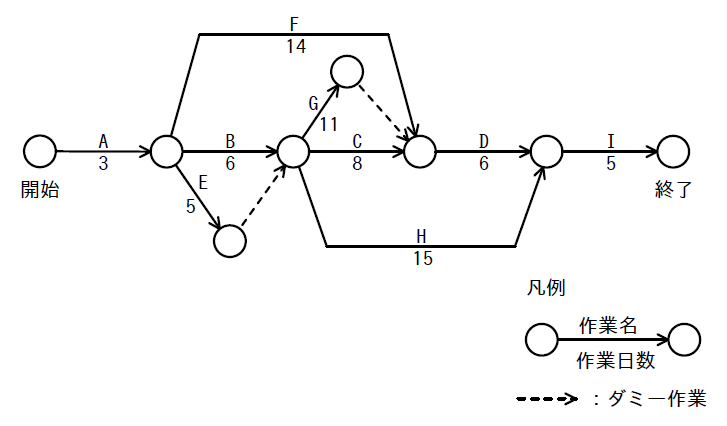

問題のネットワーク図において,主な経路の日数を計算します。
- 経路① A → B → C → D → I:3 + 6 + 8 + 6 + 5 = 28日
- 経路② A → E → ダミー → C → D → I:3 + 5 + 0 + 8 + 6 + 5 = 27日
- 経路③ A → E → H → I:3 + 5 + 15 + 5 = 28日
- 経路④ A → B → G → ダミー → D → I:3 + 6 + 11 + 0 + 6 + 5 = 31日
- 経路⑤ A → F → D → I:3 + 14 + 6 + 5 = 28日
すべての経路のうち,最も長い経路は 経路④ の 31日 です。
よって,このプロジェクトの最短所要日数(クリティカルパス)は エ(31日) です。
